NIEUWBOUW WIJK KINDERDIJK.

Ook deze woningen worden door deze aannemer gebouwd.

Plattegrond Nieuwe wijk.

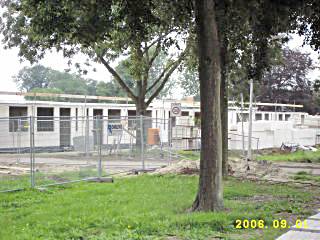

 Zo ziet het er nu uit.

Zo ziet het er nu uit.

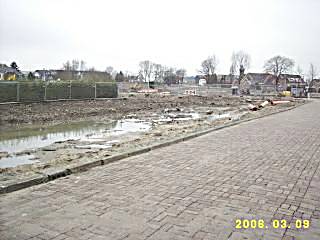

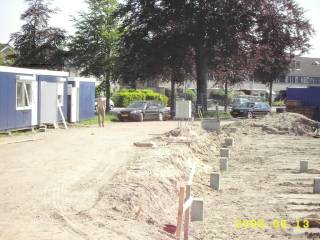

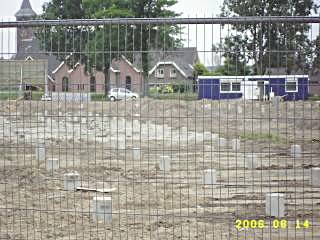

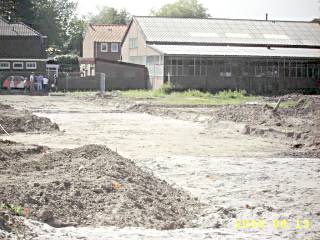

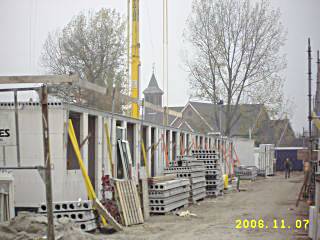

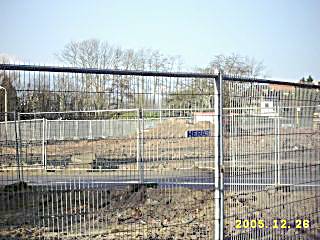

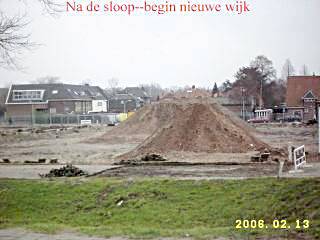

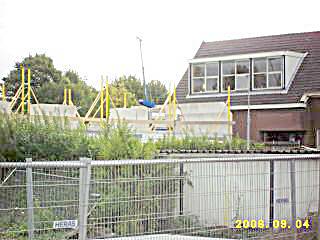

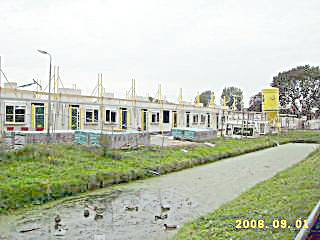

De bouw van de Nieuwe Wijk Kinderdijk gaat beginnen. Ze starten naast de school aan de Blokweersingel.

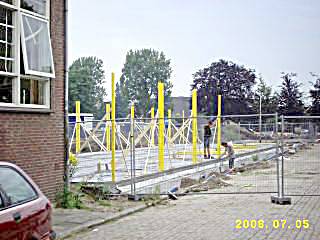

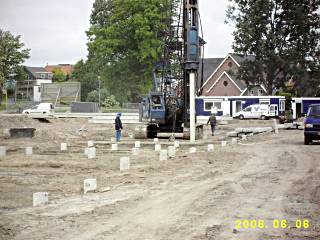

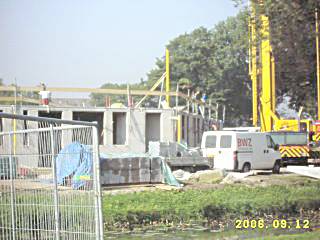

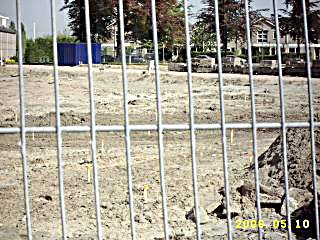

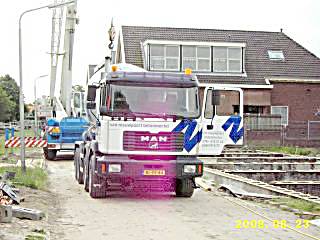

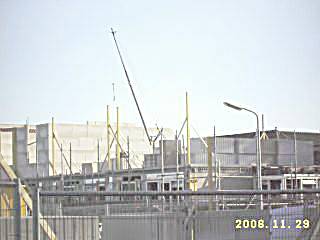

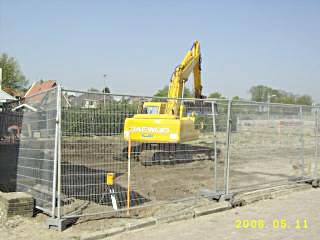

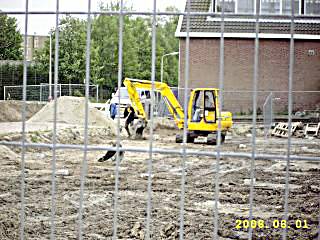

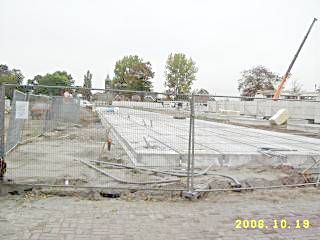

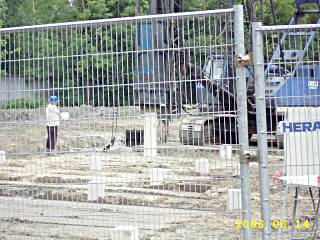

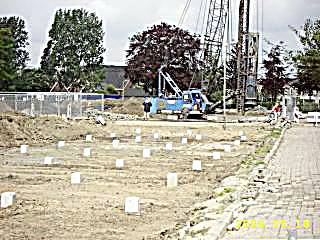

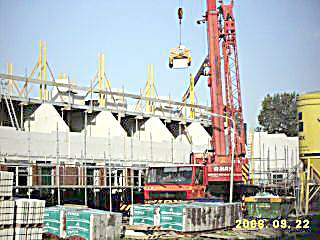

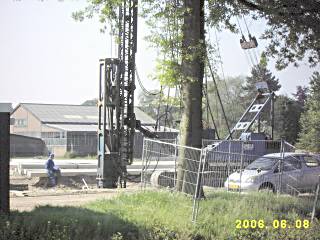

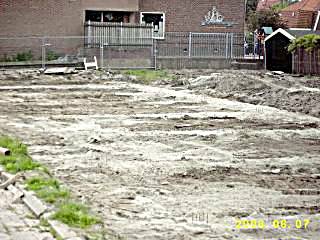

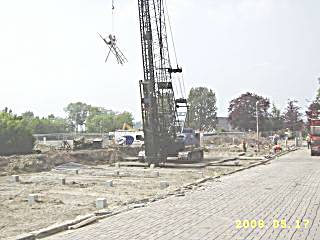

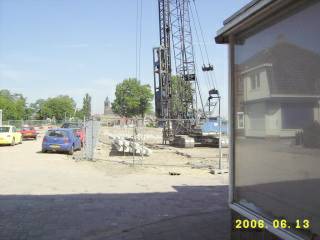

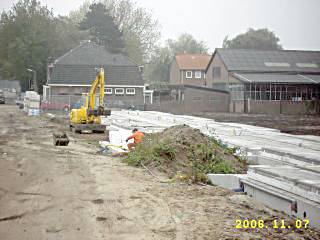

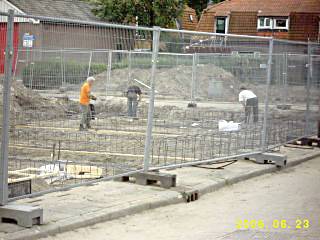

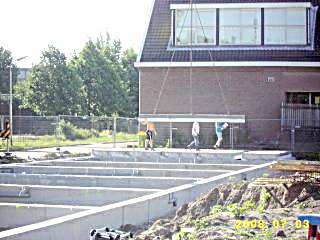

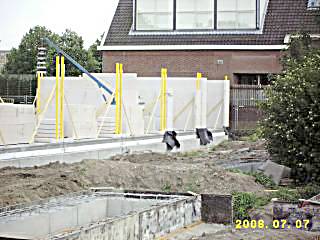

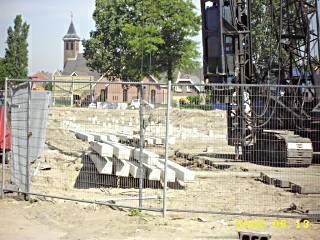

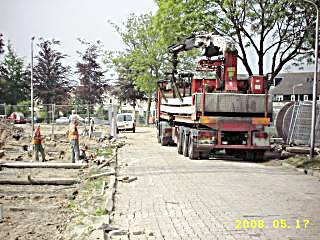

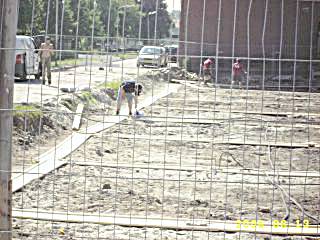

De put is uit gezet. De heipalen worden gebracht.

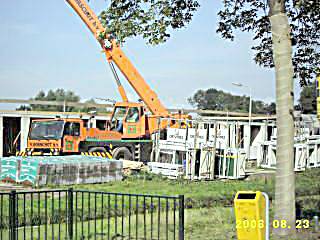

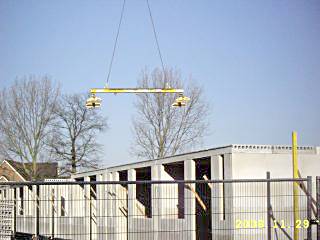

De eerste palen zitten er alweer in.  Als de heiers naar huis gaan hangen ze de spullen hoog in de kraan

Ze staan er weer goed bij. Het eerste blok zit er al in.

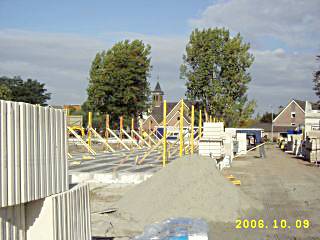

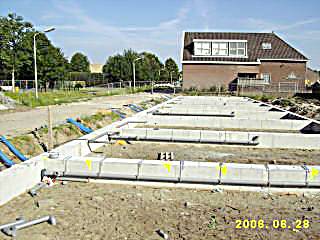

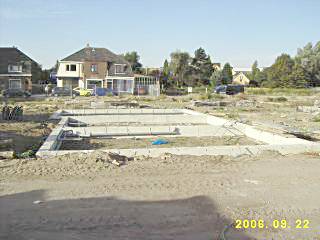

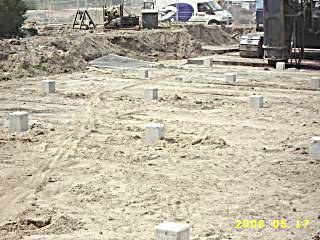

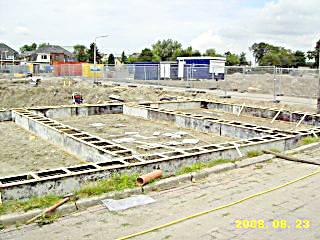

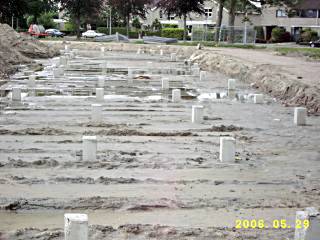

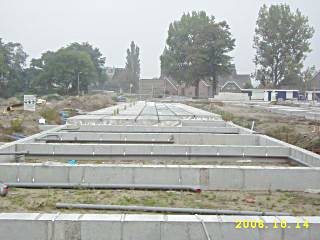

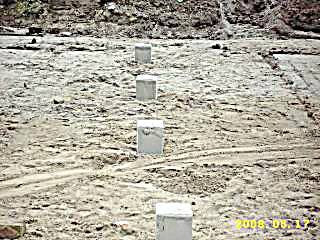

De palen zijn gepelt. De put wordt in orde gebracht voor de fundering.

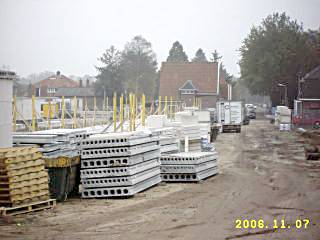

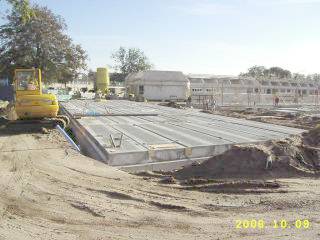

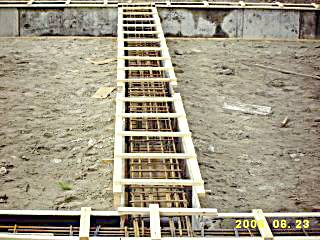

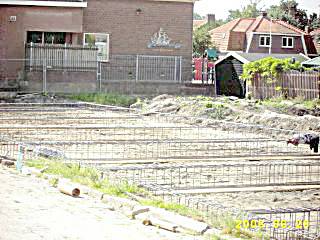

 Ze maken de ondergrond voor de fundering.  (werkvloer) Het ijzer wordt klaar gezet.

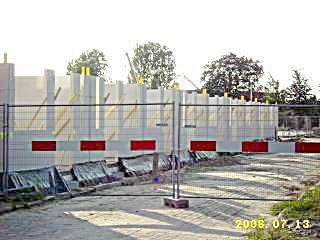

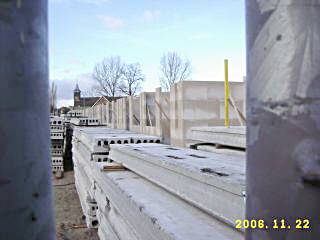

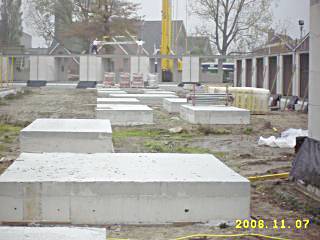

De bekisting  gaat er om heen. De bekisting is klaar voor de stort.

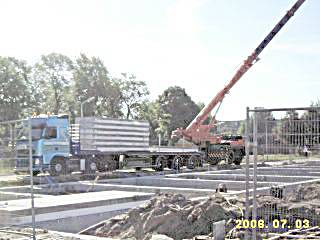

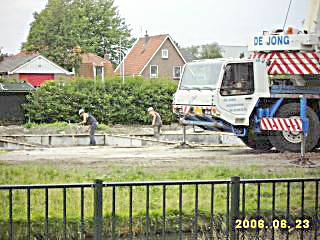

Het storten van de beton gaat beginnen. De balken worden vol gestort.

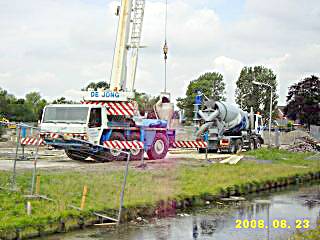

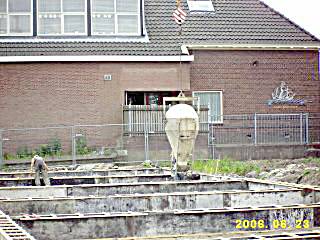

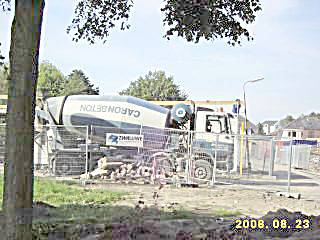

De kraan en de beton mixer. Volop bezig met storten.

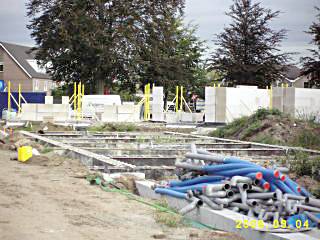

De pijpen van de riolering worden gelegd. Aanvoer vloeren.

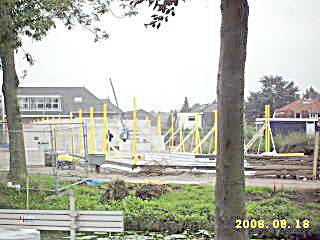

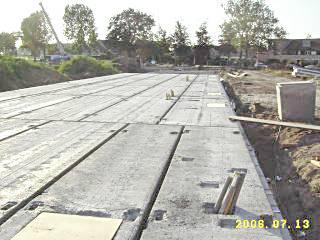

De vloeren worden gelegd. De eerste profielen worden gesteld.

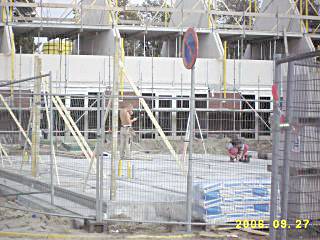

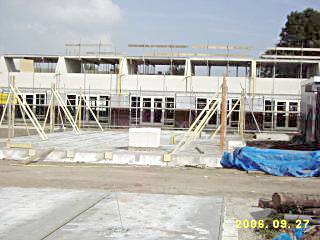

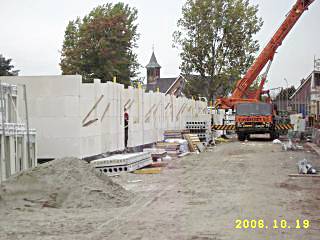

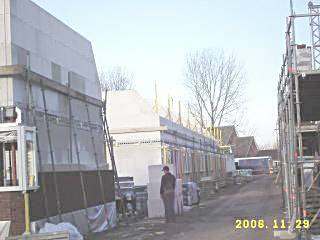

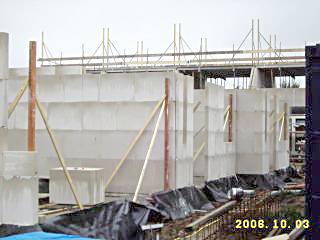

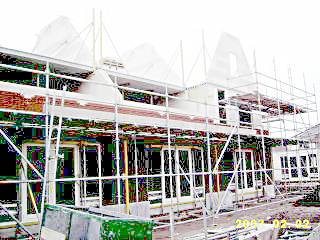

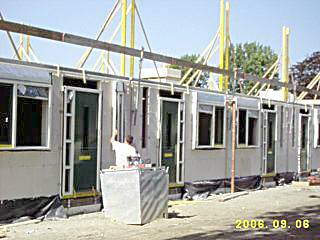

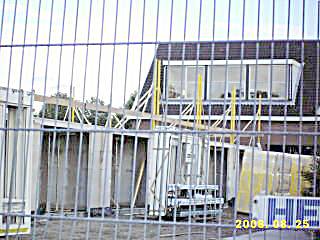

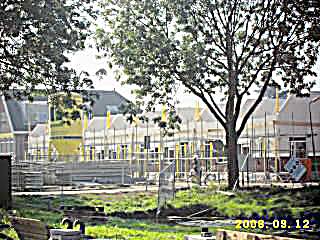

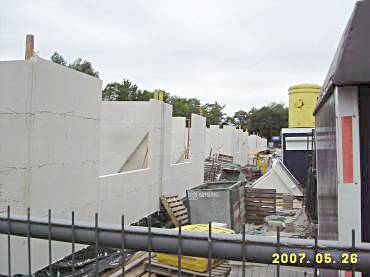

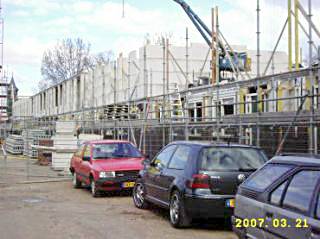

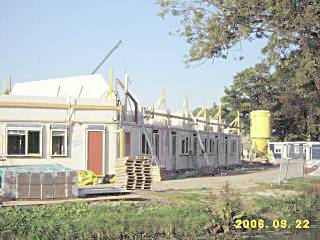

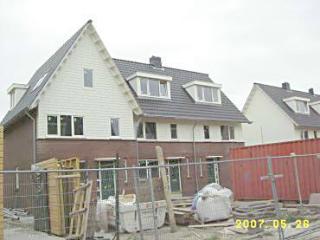

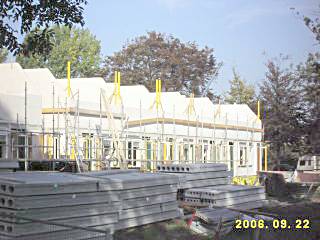

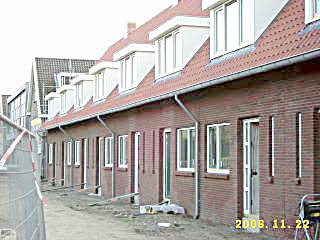

De eerste muren staan alweer. Het is bijna alweer klaar.

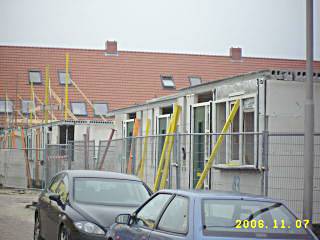

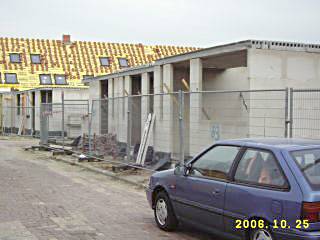

De muren van de begane grond zijn klaar. De kozijnen worden gebracht.

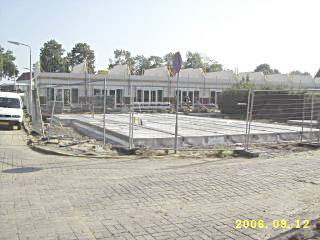

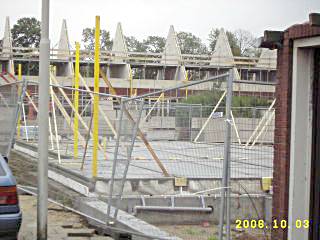

De vloeren worden gelegd. Klaar om de verdiepingsvloer te storten.

Betonmixer. De vloer wordt gestort.

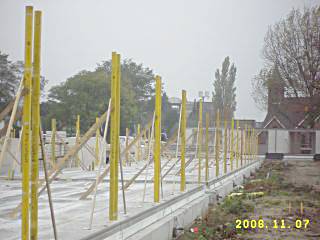

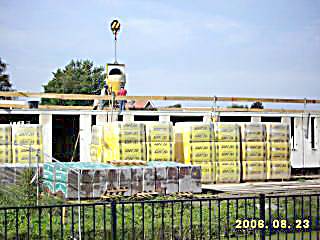

De isolatie staat klaar. De profielen op de verdieping worden gesteld.

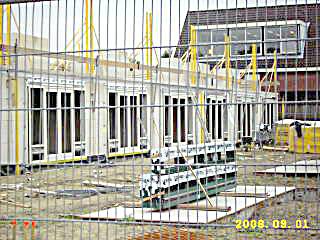

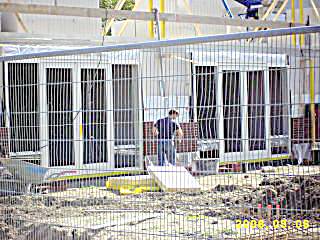

De eerste muren op de verdieping. De kozijnen zijn gesteld voor.

De kozijnen zijn gesteld achter. De metselaar is ook begonnen.

Dit blok is klaar voor de zoldervloer. De zoldervloer ligt erop.

De blokken voor de vliering worden klaar gezet. Nog een kein stukje en de punten staan erop.

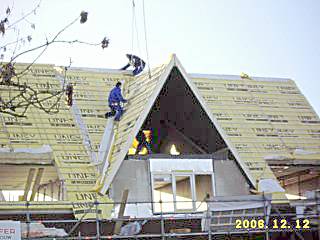

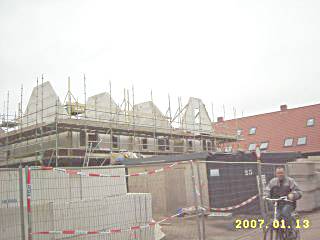

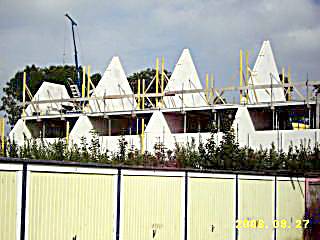

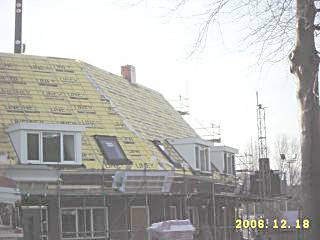

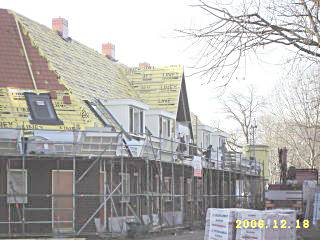

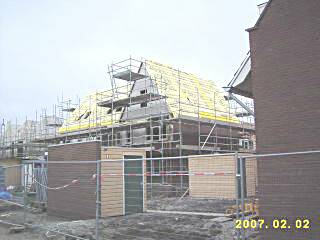

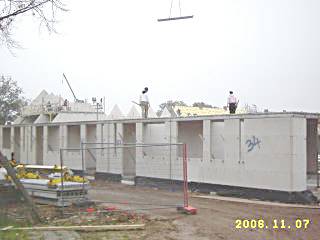

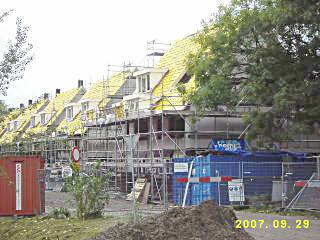

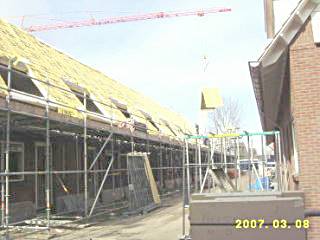

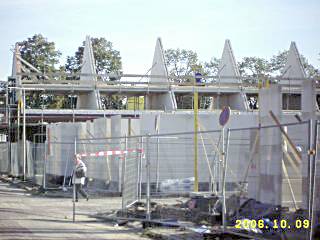

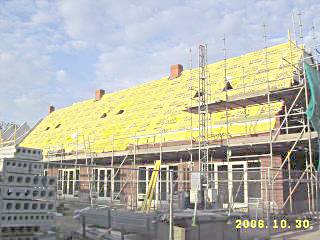

De eerste daken liggen erop. Het eerste blok is dicht.

 Ze zijn dakramen aan het leggen. De dakkapellen staan erop.

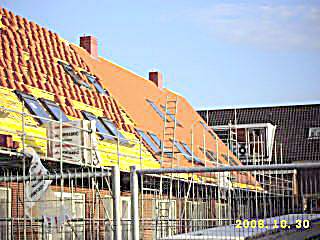

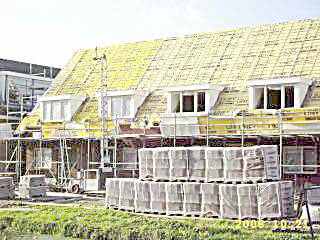

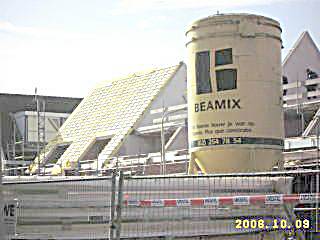

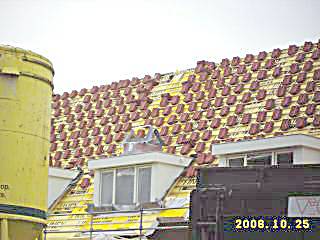

         De pannen staan gereed om gelegd te worden.

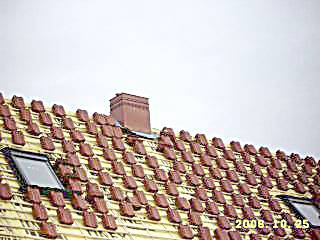

         En let op er staat ook nog een schoorsteen op waar vind je dat
         nog tegenwoordig (achterkant).

De pannen staan klaar. (voorkant)

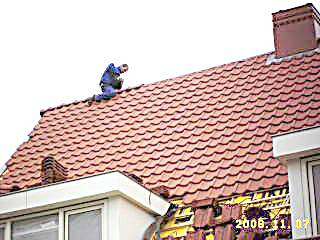

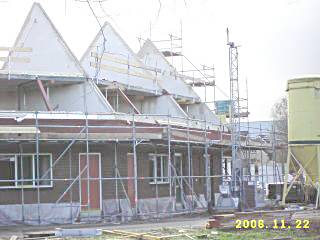

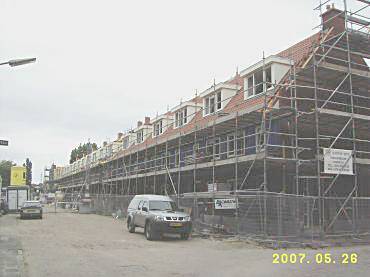

De pannen worden gelegd. (achterkant). De voeger is begonnen.

Bezig met de vorsten leggen. Keuken.

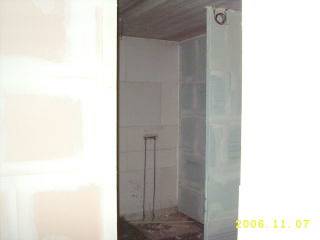

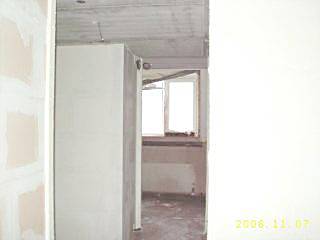

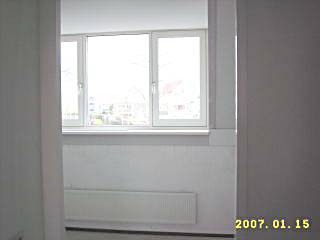

De gang. Kast.

Kamer. Badkamer.

Slaapkamer voor. 2 slaapkamers achter.

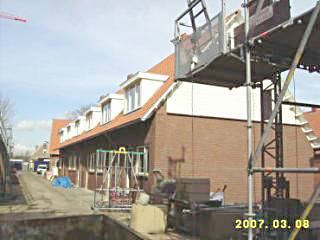

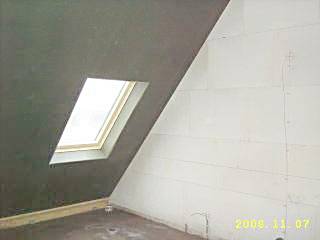

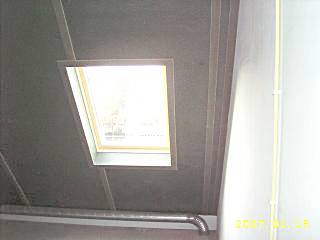

De vliering. Het blok zonder steiger.

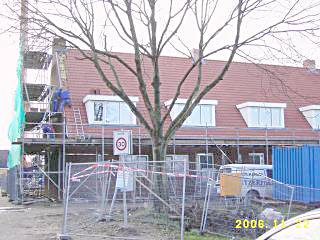

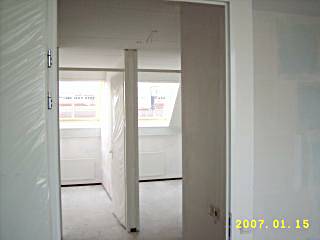

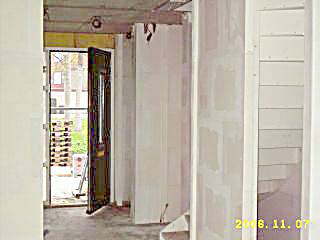

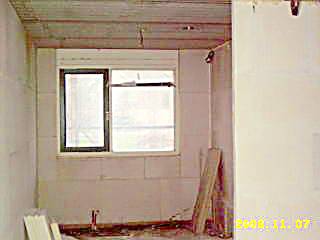

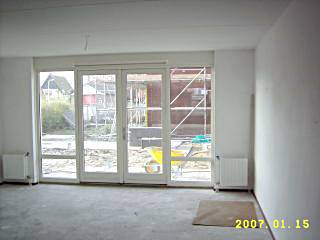

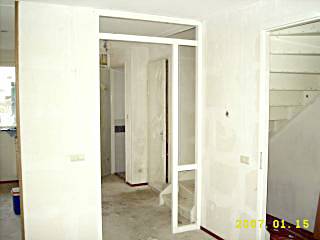

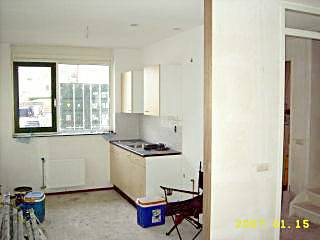

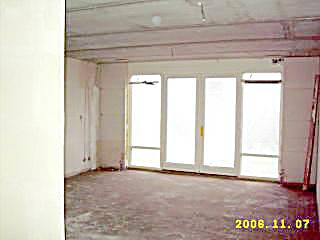

Keuken net voor de oplevering.

Kamer net voor de oplevering.  Hal net voor de oplevering.

Slaapkamer voor net voor de oplevering.  2 slaapkamers achter net voor de oplevering.

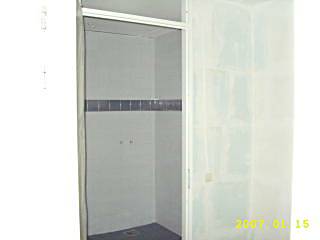

Badkamer net voor de oplevering. Vliering net voor de oplevering.

Vliering net voor de oplevering.

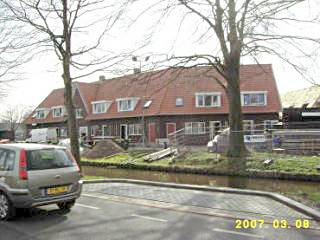

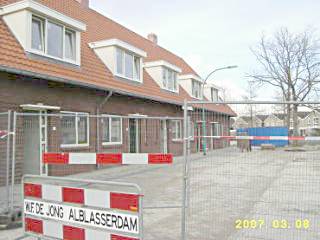

                                                                      De eerste sleutel werd overhandigd aan de bewoners van no 36.
                                                                      Na ongeveer 7 maanden werden de eerste huizen alweer opgelever
                                                                      Wat gaat dat tegenwoordig toch allemaal snel.
                                                                      Maar de bewoners krijgen weer een hele mooie woning.

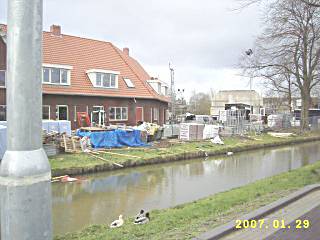

Blokweersingel tussen Kloosstraat en Scheepsmakerstraat.

De vloer ligt er op.

De eerste muren staan. De vloeren liggen er op voor.

         De kozijnen voor zijn gesteld,en de profielen op de verdieping
         staan ook gesteld.

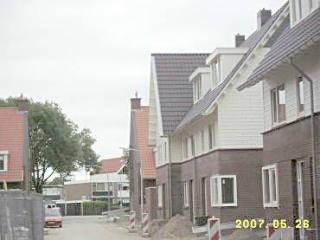

Hier zie je die knik weer terug komen net als bij het oude.

De verdieping gaat snel. De eerste knik.

De tweede knik. De vlieringvloer ligt er op.

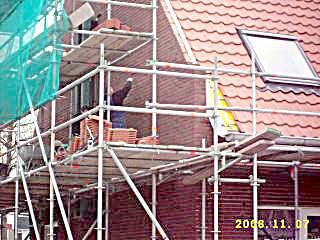

Achterkant is dicht.  Bezig met het leggen van de kantpannen.

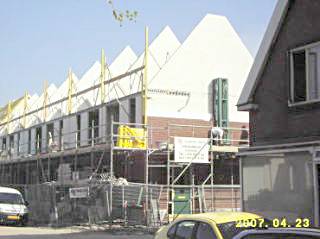

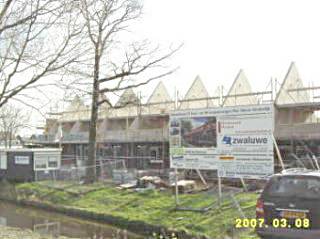

De eerste knik. De tweede knik.

 Afwijkende woning.

 Afwijkende woning.  De uitbouw is klaar.

 Tot de eerste knik liggen de pannen er bijna op. Nu de tweede knik nog.

 Het dak is klaar.

 Deze woningen zijn ook opgeleverd (blok 1) Deze woningen blok 2 zijn bijna klaar.

Dit is blok 3.

Blokweersingel tussen Scheepsmakerstraat en Fop Smitstraat.

Blokweersingel.

Blokweersingel. Blokweersingel de vloeren liggen erop.

          Bezig met het leggen van de vloer (dichterbij) en op
          de achtergrond het lijmen van de punten.
De kozijnen zijn gesteld

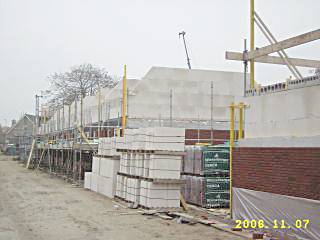

De verdieping is klaar.  De kap kan dicht.

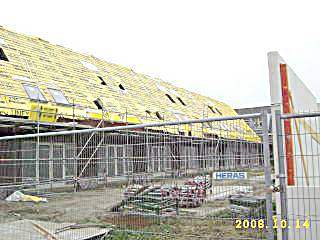

Het dak is dicht,en de dakkapellen staan er ook op.
De pannen kunnen er op.

Scheepsmakerstraat vanaf de Kloosstraat.

Scheepsmakersstraat links.

Scheepsmakersstraat rechts de fundering zit er in. Scheepsmakersstraat rechts verdiepingsvloer wordt gelegd.

Scheepsmakersstraat links de vloer ligt erop en deprofielen zijn gesteld Scheepsmakersstraat links de beganegrond staat er.

Scheepsmakersstraat rechts de muren van de verdieping zijn klaar. Scheepsmakersstraat rechts.

          Scheepsmakersstraat links de kozijnen van de beganegrond
          worden gesteld.
Scheepsmakersstraat links funderingen voor de schuren.

Scheepsmakersstraat links vanaf het zwartepaard genomen. Scheepsmakersstraat links.

Scheepsmakersstraat rechts. Scheepsmakersstraat rechts het dak is al dicht nu de pannen nog.

Scheepsmakersstraat links. Scheepsmakersstraat links bezig met de dakplaten.

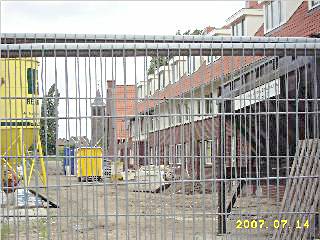

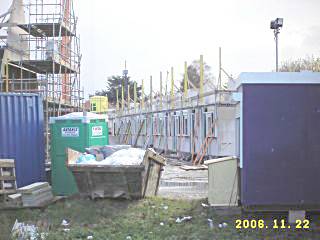

Scheepsmakersstraat rechts de steiger is weg.

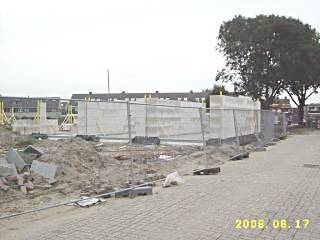

Scheepsmakersstraat links ruwbouw is klaar.

Kloosstraat vanaf de Fop Smitstraat.

Kloosstraat  Blok 1. De profielen zijn gesteld.

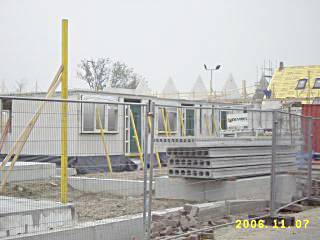

De vloeren liggen erop. (blok 1 en 2 ) De Kozijnen zijn gestelt .(blok 1 en 2 )

Bezig met het lijmen van de blokken. Bezig met de vliering.

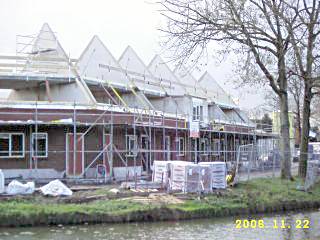

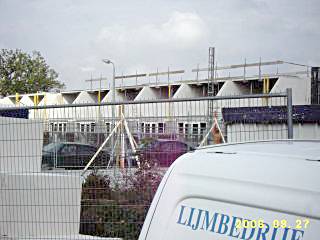

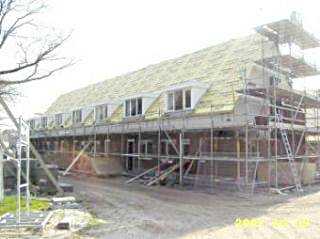

De kap is dicht. Het is mooi geworden.

Blok 2.

Bezig met het ijzer voor de fundering. De vloer ligt er op.

De profielen worden gesteld.
De muren staan er.

De kap is dicht. Eind resultaat.

 Blok 3.

De fundering zit er in. De vloer ligt erop en de kozijnen zijn gesteld.

De vlieringvloeren liggen erop,ze zijn nu bezig met de punten.
Het dak is dicht.

Eind resultaat

Blok 4.

De vloer ligt erop en de kozijnen zijn gesteld. De muren staan er al.

De kozijnen zitten erin en de metselaar heeft al aardig wat stenen weggelegd.

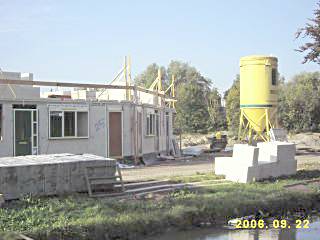

Werkhok.

De punten staan er bijna op. Het dak gaat er op.

Eind resultaat

Fop Smitstraat vanaf de Kloosstraat.

Fop Smitstraat rechts.

Fop Smitstraat rechts.

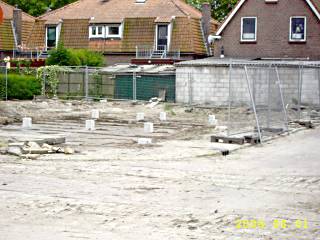

Fop Smitstraat links de put is uitgezet voor de heiers. Fop Smitstraat links.

Fop Smitstraat rechts de vloeren liggen er bijna op. Fop Smitstraat rechts de vloeren liggen er op.

Fop Smitstraat rechts de profielen zijn gesteld.

Fop Smitstraat rechts de vloeren en blokken liggen klaar. Fop Smitstraat rechts de muren beganegrond staan.

 Fop Smitstraat links de fundering zit er in. Fop Smitstraat links de vloeren liggen erop en de grond wordt vlak gemaakt.

Fop Smitstraat rechts de vloeren worden gelegd.                  Fop Smitstraat rechts er ligt al een paar huizen de
                 vloer op,en er moet nog een paar huizen de muren.

Fop Smitstraat rechts metselaar bezig met de kopgevel. Fop Smitstraat rechts de dakkappellen staan erop.

Fop Smitstraat links beganegrond.  Fop Smitstraat links.

Fop Smitstraat rechts.

Einde Nieuwbouw Wijk Kinderdijk.
